Trong lĩnh vực xây dựng, việc xin cấp giấy phép xây dựng là bước quan trọng để đảm bảo tính hợp pháp của công trình. Tuy nhiên, thực trạng “chạy giấy phép xây dựng” – tức là sử dụng các biện pháp không chính thống để đạt được giấy phép – vẫn tồn tại ở nhiều nơi. Hành vi này không chỉ vi phạm pháp luật mà còn tiềm ẩn nguy cơ bị thu hồi giấy phép, dẫn đến những hậu quả nghiêm trọng về pháp lý, tài chính và uy tín.
Bài viết này sẽ phân tích các trường hợp dẫn đến quyết định thu hồi giấy phép xây dựng, dựa trên quy định pháp luật hiện hành. Đồng thời, chúng tôi sẽ làm rõ những rủi ro khi cố gắng “chạy” giấy phép không đúng cách, từ đó nhấn mạnh tầm quan trọng của việc tuân thủ pháp luật để đảm bảo dự án xây dựng bền vững.
Nội dung chính
Các trường hợp bị quyết định thu hồi giấy phép xây dựng
Tổng quan về quy định thu hồi giấy phép xây dựng
Theo Luật Xây dựng 2014 (sửa đổi) và Nghị định 15/2021/NĐ-CP, quyết định thu hồi giấy phép xây dựng được ban hành nhằm đảm bảo trật tự xây dựng và tuân thủ pháp luật. Việc thu hồi không chỉ là chế tài xử lý vi phạm mà còn bảo vệ quyền lợi của cộng đồng và ngăn chặn các công trình không đạt chuẩn.
Dưới đây là các trường hợp chính dẫn đến thu hồi giấy phép xây dựng:
Trường hợp 1: Giấy phép xây dựng được cấp không đúng quy định của pháp luật
Giả mạo giấy tờ trong hồ sơ đề nghị cấp phép
Một trong những nguyên nhân phổ biến dẫn đến quyết định thu hồi giấy phép xây dựng là hành vi giả mạo giấy tờ trong hồ sơ xin cấp phép. Chẳng hạn, chủ đầu tư có thể cung cấp thông tin sai lệch về quyền sử dụng đất hoặc giấy tờ liên quan để được cấp phép nhanh chóng. Hành vi này không chỉ vi phạm nghiêm trọng pháp luật mà còn tiềm ẩn nguy cơ bị phát hiện khi cơ quan chức năng tiến hành kiểm tra.
Việc “chạy” giấy phép bằng cách cung cấp thông tin giả mạo thường xuất phát từ mong muốn tiết kiệm thời gian hoặc chi phí. Tuy nhiên, hậu quả là quyết định thu hồi giấy phép xây dựng kèm theo các chế tài nặng nề khác.
Giấy phép xây dựng bị ghi sai do lỗi của cơ quan cấp phép
Trong một số trường hợp, giấy phép xây dựng bị thu hồi do sai sót từ phía cơ quan cấp phép, chẳng hạn như ghi sai thông tin về công trình hoặc chủ đầu tư. Đây là lỗi kỹ thuật, không liên quan đến hành vi cố tình của chủ đầu tư. Tuy nhiên, để đảm bảo tính hợp pháp, cơ quan chức năng vẫn phải ban hành quyết định thu hồi giấy phép xây dựng và thực hiện quy trình khắc phục.
Giấy phép xây dựng được cấp không đúng thẩm quyền
Luật Xây dựng quy định rõ thẩm quyền cấp phép thuộc về các cơ quan như UBND cấp tỉnh, huyện, Sở Xây dựng hoặc Ban quản lý khu công nghiệp. Nếu giấy phép được cấp bởi cơ quan không có thẩm quyền, quyết định thu hồi giấy phép xây dựng sẽ được ban hành. Đây là trường hợp thường xảy ra khi chủ đầu tư thiếu hiểu biết về quy trình hoặc cố tình “nhờ vả” sai đối tượng để đạt được giấy phép.
Trường hợp 2: Chủ đầu tư không khắc phục vi phạm xây dựng
Xây dựng sai với giấy phép đã được cấp
Một số chủ đầu tư, sau khi được cấp giấy phép, lại xây dựng sai với nội dung được phê duyệt, chẳng hạn như vượt số tầng, sai vị trí hoặc thay đổi thiết kế. Những sai phạm này thường bắt nguồn từ việc “chạy” giấy phép ban đầu, dẫn đến hồ sơ không khớp với thực tế. Khi bị phát hiện, quyết định thu hồi giấy phép xây dựng sẽ được áp dụng, buộc công trình phải ngừng thi công.
Không thực hiện yêu cầu khắc phục của cơ quan nhà nước
Khi cơ quan chức năng yêu cầu khắc phục vi phạm, chủ đầu tư phải tuân thủ trong thời hạn quy định. Việc cố tình trì hoãn hoặc không thực hiện có thể dẫn đến quyết định thu hồi giấy phép xây dựng, kèm theo các hình phạt bổ sung như yêu cầu tháo dỡ công trình.

Thẩm quyền thu hồi giấy phép xây dựng: Ai có quyền quyết định?
Theo Khoản 2, 3 Điều 103 Luật Xây dựng 2014 (sửa đổi), cơ quan nào cấp giấy phép xây dựng thì cơ quan đó có quyền ban hành quyết định thu hồi giấy phép xây dựng. Cụ thể:
- UBND cấp tỉnh: Thu hồi đối với các công trình yêu cầu cấp phép trên địa byàn tỉnh, trừ công trình cấp III, IV và nhà ở riêng lẻ.
- UBND cấp huyện: Thu hồi đối với công trình cấp III, IV và nhà ở riêng lẻ.
- Sở Xây dựng, Ban quản lý khu công nghiệp/chế xuất/công nghệ cao/kinh tế: Thu hồi theo phân cấp hoặc ủy quyền của UBND cấp tỉnh.
Trong trường hợp đặc biệt, nếu cơ quan cấp phép không thực hiện việc thu hồi giấy phép sai quy định, UBND cấp tỉnh sẽ trực tiếp ban hành quyết định thu hồi giấy phép xây dựng. Việc thiếu hiểu biết về thẩm quyền thường khiến chủ đầu tư “chạy” giấy phép sai đối tượng, dẫn đến rủi ro pháp lý cao.

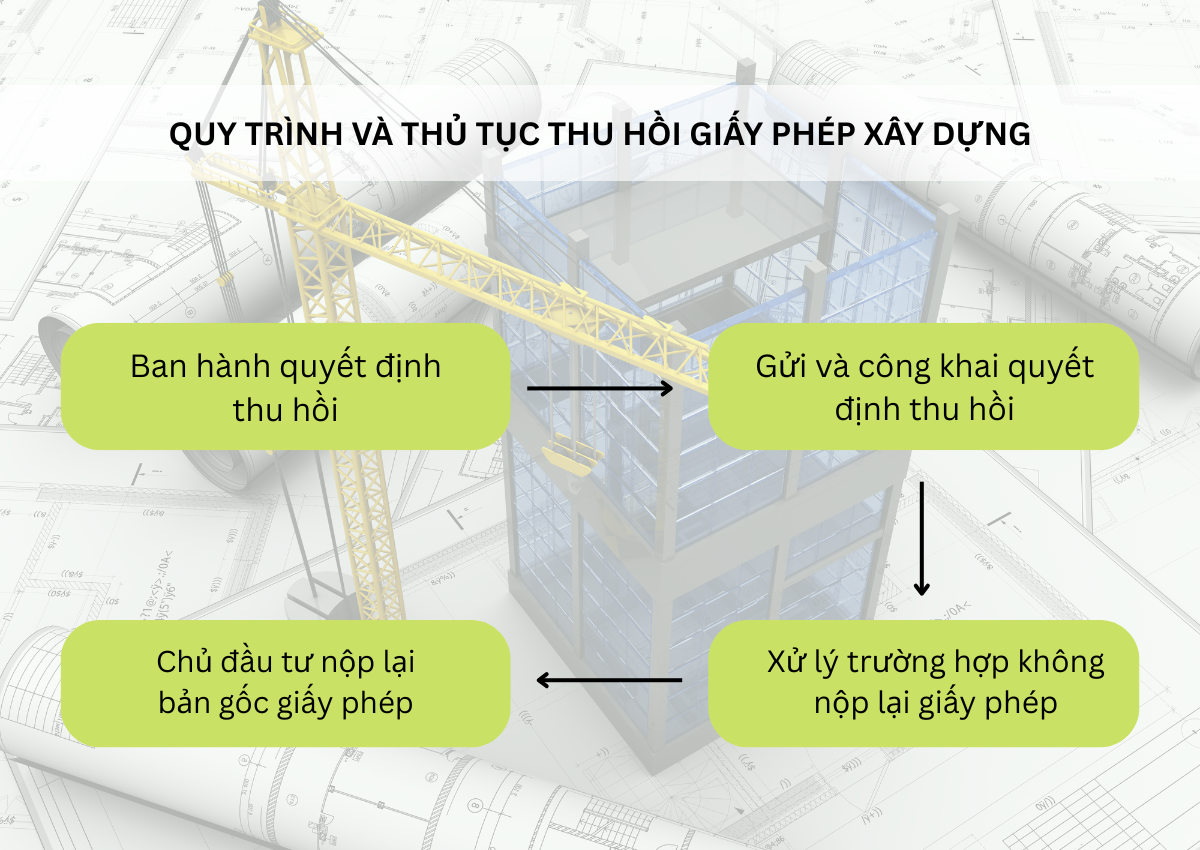

Quy trình và thủ tục thu hồi giấy phép xây dựng: Các bước thực hiện
Quy trình thu hồi giấy phép xây dựng được thực hiện theo các bước chặt chẽ, đảm bảo tính minh bạch và hợp pháp:
Bước 1: Ban hành quyết định thu hồi
Quyết định thu hồi giấy phép xây dựng phải được ban hành trong vòng 10 ngày kể từ khi xác định giấy phép thuộc trường hợp cần thu hồi. Quyết định này cần dựa trên căn cứ pháp lý rõ ràng, chẳng hạn như Luật Xây dựng hoặc Nghị định 15/2021/NĐ-CP.
Bước 2: Gửi và công khai quyết định thu hồi
Quyết định được gửi đến cá nhân hoặc tổ chức liên quan và công khai trên trang thông tin điện tử của cơ quan chức năng. Đồng thời, thông báo cũng được gửi đến UBND cấp xã để đảm bảo tính minh bạch.
Bước 3: Chủ đầu tư nộp lại bản gốc giấy phép
Trong vòng 05 ngày làm việc kể từ khi nhận được quyết định thu hồi giấy phép xây dựng, chủ đầu tư có nghĩa vụ nộp lại bản gốc giấy phép. Đây là yêu cầu bắt buộc theo quy định pháp luật.
Bước 4: Xử lý trường hợp không nộp lại giấy phép
Nếu chủ đầu tư không nộp lại giấy phép sau 10 ngày, cơ quan chức năng sẽ ban hành quyết định hủy giấy phép xây dựng, dựa trên Khoản 2 Điều 101 Luật Xây dựng 2014 và điểm d khoản 2 Điều 53 Nghị định 15/2021/NĐ-CP. Quyết định hủy cũng được thông báo đến chủ đầu tư và UBND cấp xã.

Hậu quả nghiêm trọng khi bị thu hồi giấy phép xây dựng
Việc bị ban hành quyết định thu hồi giấy phép xây dựng kéo theo nhiều hệ lụy nghiêm trọng:
Công trình phải ngừng thi công ngay lập tức, gây ra sự gián đoạn lớn. Chủ đầu tư có thể đối mặt với các khoản phạt do xây dựng không phép, đồng thời chịu chi phí phát sinh do thời gian kéo dài.
Trong nhiều trường hợp, công trình vi phạm có thể bị yêu cầu tháo dỡ, gây thiệt hại lớn về tài chính. Ngoài ra, các tranh chấp pháp lý liên quan đến hợp đồng xây dựng cũng có thể phát sinh, làm phức tạp thêm tình hình.
Việc bị thu hồi giấy phép ảnh hưởng nghiêm trọng đến hình ảnh của chủ đầu tư hoặc doanh nghiệp. Điều này có thể gây khó khăn trong việc thực hiện các dự án khác trong tương lai.
Liên hệ với việc “chạy” giấy phép, những hậu quả này thường bắt nguồn từ các hành vi không minh bạch ngay từ đầu. Việc cố gắng “đi đường tắt” có thể tiết kiệm thời gian ban đầu nhưng lại dẫn đến thiệt hại lớn hơn khi bị thu hồi.

Bài học cảnh giác: Tuân thủ pháp luật là con đường bền vững
Để tránh nguy cơ bị quyết định thu hồi giấy phép xây dựng, chủ đầu tư cần tuân thủ nghiêm ngặt quy trình xin cấp phép hợp pháp. Việc tìm hiểu kỹ các quy định pháp luật, chuẩn bị hồ sơ đầy đủ và phối hợp với cơ quan chức năng là cách làm hiệu quả nhất.
Ngoài ra, chủ đầu tư có thể cân nhắc sử dụng dịch vụ tư vấn chuyên nghiệp để đảm bảo hồ sơ đáp ứng yêu cầu. Những giải pháp hợp pháp này không chỉ giúp đẩy nhanh tiến độ mà còn giảm thiểu rủi ro pháp lý.
Hành vi “chạy” giấy phép xây dựng, dù có thể mang lại lợi ích ngắn hạn, luôn tiềm ẩn nguy cơ bị thu hồi và các hậu quả khôn lường. Tuân thủ pháp luật là con đường duy nhất để đảm bảo dự án thành công và bền vững.
Quyết định thu hồi giấy phép xây dựng là chế tài nghiêm khắc nhằm xử lý các hành vi vi phạm trong lĩnh vực xây dựng. Các trường hợp thu hồi thường xuất phát từ việc cấp phép sai quy định hoặc chủ đầu tư không khắc phục vi phạm. Quy trình và thẩm quyền thu hồi được quy định rõ ràng, đảm bảo tính minh bạch và hợp pháp.
